W związku z posiedzeniem Powiatowego Zespołu Zarządzania Kryzysowego z dnia 4.11.2015 r. (gdzie Pan Janusz Zawiślak – Kierownik Wydziału Gospodarki Wodno – Ściekowej i Odsiarczania Spalin – Główny Specjalista PGE G i EK S.A. o/Elektrownia Turów omówił prace wykonane i zaplanowane do wykonania przy odbudowie niedowskiej zapory), przedstawiamy wszystkim zainteresowanym aktualne informacje dotyczące odbudowy zapory wraz z dokumentacją fotograficzną.

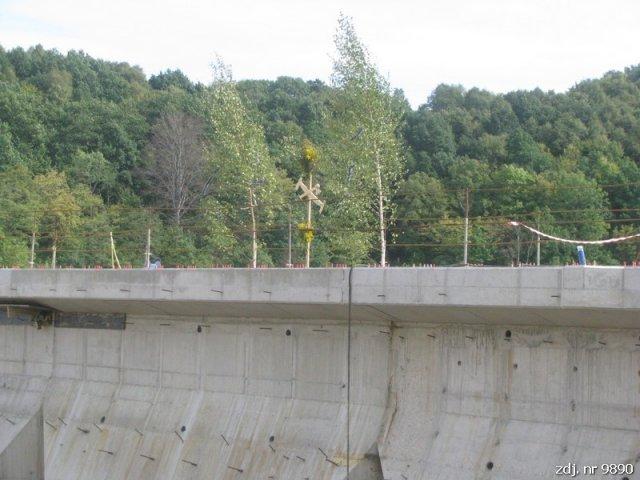

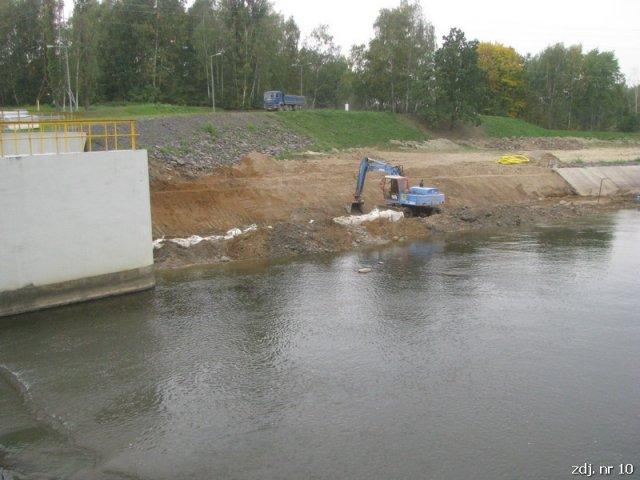

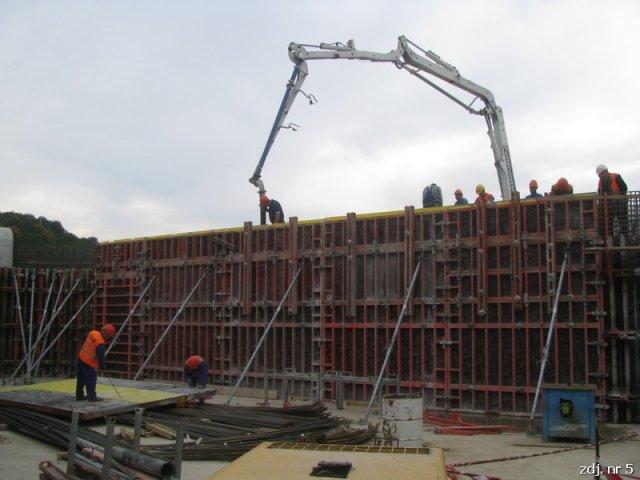

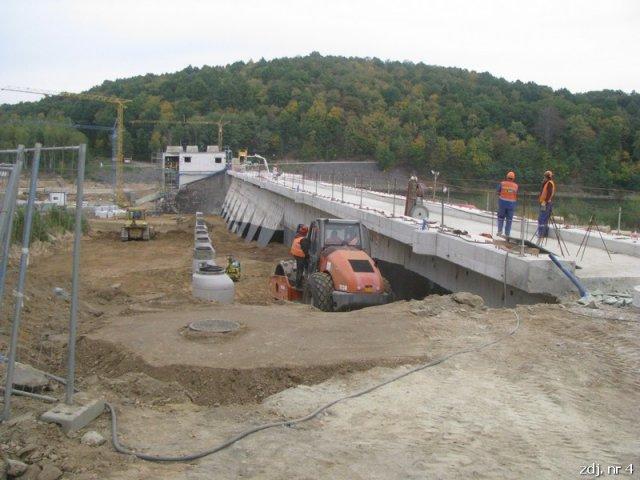

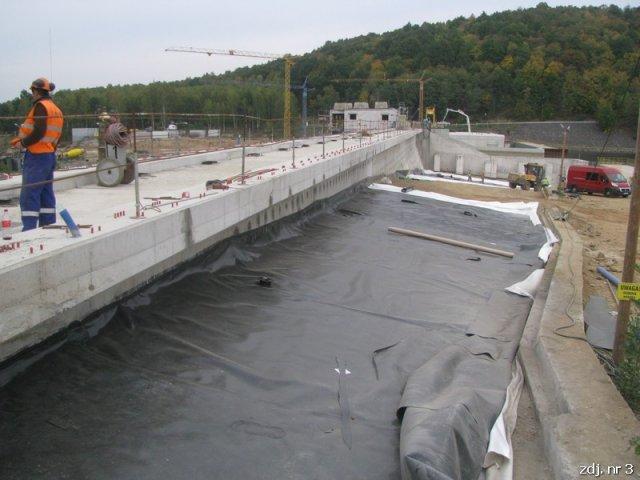

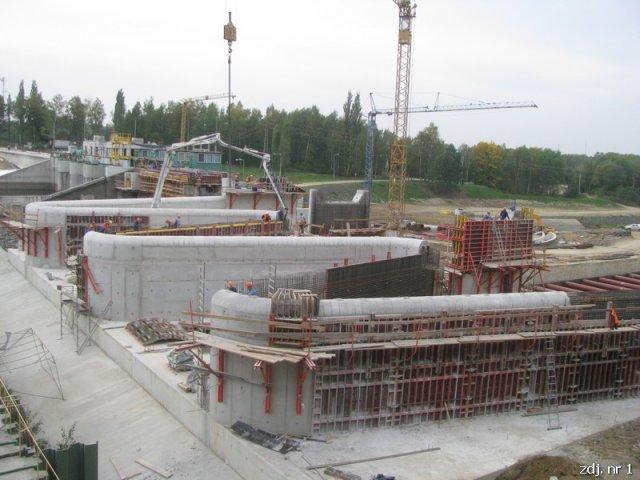

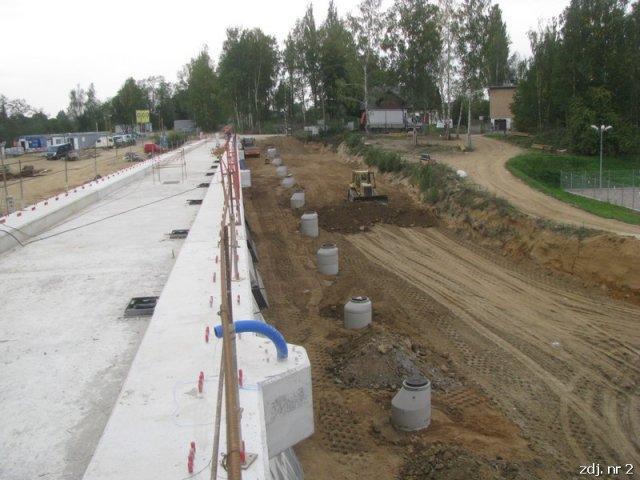

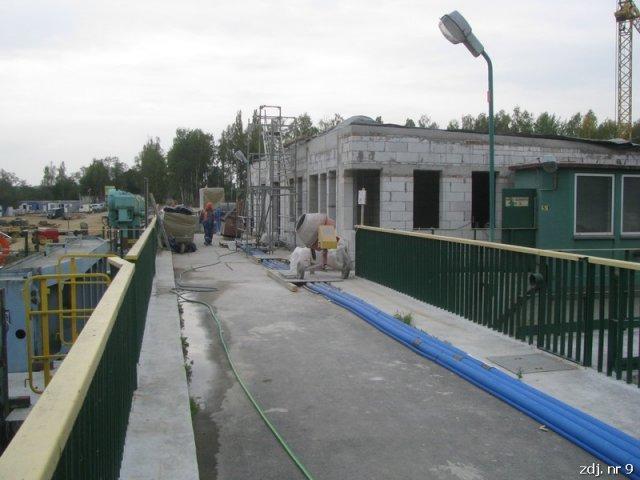

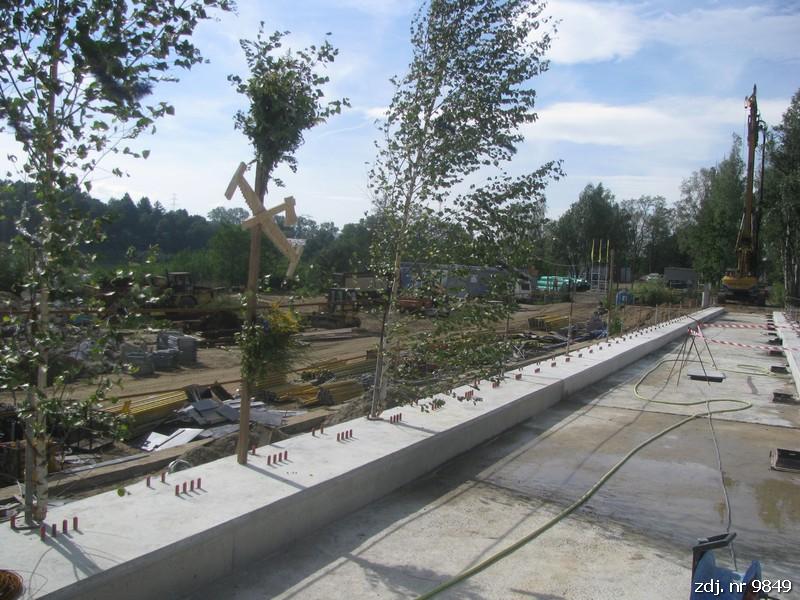

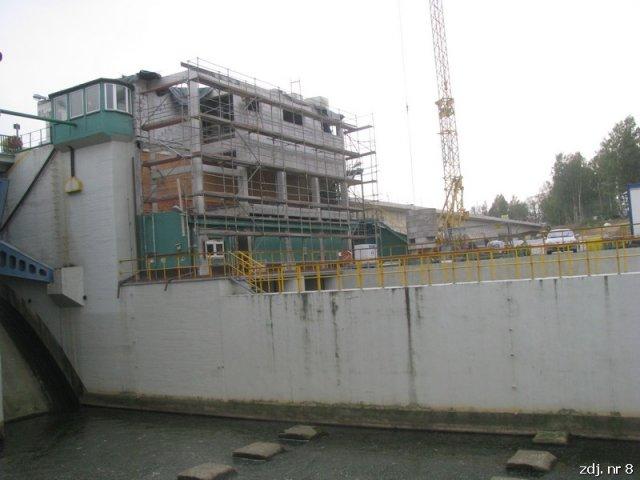

We wrześniu 2015r. wykonano ostatnie betonowanie w zakresie wykonania konstrukcji betonowej zapory lewostronnej (fot. 2, 3, 4, 9890). Obecnie realizowane są roboty na wszystkich frontach robót, miedzy innymi przy budowie poszczególnych sekcji zapory prawostronnej i przelewu labiryntowego (fot. 1, 5), budowy kaskady i niecki wypadowej (fot.6), przepławki (fot. 7), wzmocnienia lewego brzegu (fot.10), rozbudowy budynku pompowni (fot. 8, 9). Jeszcze w roku 2015 planowane jest zakończenie robót w zakresie konstrukcji betonowej zapory prawostronnej, przelewu labiryntowego, montażu mostu nad przelewem labiryntowym.
W tym roku elektrownia podpisze umowę z wykonawcą rewitalizacji zbiornika wodnego na rzece Witka. W ramach tej umowy zbiornik zostanie oczyszczony z porastającej roślinności i zostanie przygotowany do napełnienia wodą.
Napełnienie wodą zaplanowano rozpocząć w sierpniu 2016r. po zakończeniu robót budowlanych przy odbudowie zapory.
Zakończenie wszystkich robót budowlanych w zakresie odbudowy zapory zaplanowano na sierpień 2016r. Po zakończeniu robót budowlanych, zostanie przeprowadzone próbne obciążenie wodą zapory, a następnie zostanie pozyskana decyzja pozwolenia na użytkowanie. Odbiór końcowy i przekazanie zapory do eksploatacji zaplanowano na luty 2017 r.
Film przedstawiający zaporę znajdziecie Państwo na powiatowym facebooku.
Źródło, foto: SP w Zgorzelcu/Janusz Zawiślak
